  • 一、項目名稱:工程類/工務段/特優
  • 二、得獎單位:交通部公路局中區養護工程分局員林工務段
  • 三、得獎工程:台74線大里一交流道增設北出匝道改善工程
  • 四、工程範圍:台74線32K~33K
  • 五、基本資料說明:
      (ㄧ)工程概述
                 工址位於大里區,大里溪河床高灘地及十九甲地區,於台74線主線西向里程約32K處增設匝道,以跨越大里溪並連接至立善橋,設置單一北出匝道。
                 主要施工項目:
                 (1)總長度:559.2M。
                 (2)匝道寬度:約10M,配置雙車道。
                 (3)橋梁上部結構:四單元多跨鋼箱梁橋。
                 (4)橋梁下部結構:圓形單柱式混凝土橋墩計10墩,基礎採用直徑1.5M全套管基樁。
                 (5)其他配合工程:含堤防保護設施工程、道路標誌工程、路面標記及標線工程、既有植栽移植工程、交控管線工程及公路照明工程等。
      (二)工程範圍
                 本工程位於台74 線西向大里二往太平方向,里程約32K處增設北出匝道銜接市區道路及立善橋。
      (三)工程效益
    本計畫完工後將可達成下列目標:提升大里地區、十九甲地區、大里工業區之聯絡動線及道路服務水準。
    1. 疏緩地區道路交通負荷、分散車流、減少民眾繞行距離及時間。
    2. 有效減少碳排,活絡地區路網兼顧環境友善。

      (四)安全衛生管理概念及優點
    主辦機關
    1. 公路局局長及總工程司數次親臨工地視察,展現最高管理階層對於推動施工安全衛生管理之參與。
    2. 主辦機關召開施工前協調會辦理風險傳遞,要求設計單位依風險評估技術指引彙整表44傳遞予監造單位及施工廠商。
    3. 主辦機關建立丁類危險性工作場所預審制度,邀請專家學者協助審查,提高丁危計畫內容正確性及完整性。

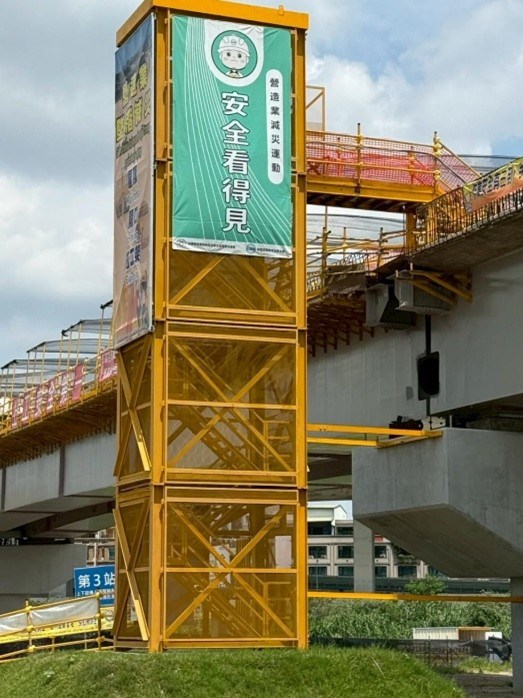

    4. 主辦機關針對假設工程及高風險項目辦理「首件檢查」,包含上下設備、場撐支撐架、施工構台、擋土支撐、斜坡明挖、局限空間設施設備、鄰水作業等。檢查核可後,後續即以此樣本作為標準續行,此外,首件檢查項目並納入安全衛生監督查核計畫進行管制。

    設計單位

    1. 設計階段施工安全風險評估報告訂定六大高風險作業,包含工址環境、作業拆解、風險辨識、風險分析及評量(法定防護設施、新增防護設施)、風險處理對策等內容充實,並作為風險傳遞資訊。
    2. 依據設計階段施工安全風險評估報告繪製契約安全衛生圖說,並量化編列安全衛生經費編列。
    3. 既有台74主線為允許重型機車行駛之道路,本增設匝道工程與既有主線之間需設置縱向伸縮縫,傳統縱向伸縮縫為角鋼外露,本工程採用改良式縱向伸縮縫,角鋼隱藏於結構內再鋪設瀝青,可有效降低汽(機)車遇雨打滑之情形。
    4. 匝道起點之橋梁下部結構方案考量緊貼既有大里溪堤防,採偏心墩柱避免落墩位置平行治理計畫線且免破提,搭配二維水理分析及設置防洪排樁,兼顧結構與河防安全。

    監造單位

    1. 監造單位依核備之網圖節點管制高風險作業,並據以落實相關計畫書圖審查及實際進場時程控管。
    2. 監造單位每月辦理施工品質進度暨職業安全衛生檢討會議計15次,確保廠商高風險作業危害分析原因與對策管控作業。

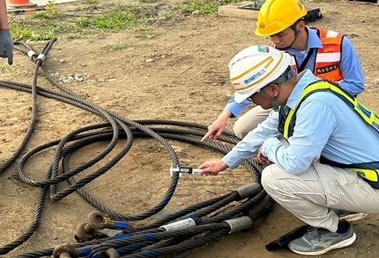

    3. 建立施工車輛、移動式起重機、車輛系營建機具、高空工作車等進場管制文件,由廠商提出申請,經監造單位審查後核發通行證,施工期間並落實檢查,避免不合格機具衍生工安疑慮。
    4. 依加強公共工程職業安全衛生管理作業要點第12點規定,落實各工項安全衛生停留點監造抽查,並量化抽查表單。

    施工單位

    1. 通過丁危場所審查16項承諾事項全數達成(如危害告知單加入工作環境說明、機具進場安全標示或合格標章、無線氣體偵測…等)。
    2. 施工前廠商依規辦理施工安全風險評估小組會議,針對高風險作業訂定因應作為,以降低施工事故發生機率。施工規劃階段施工安全風險評估報告延續六大高風險作業,經評估分析擬定風險處理對策,降低殘餘風險,並依據114年2月修正之「營造工程風險評估技術指引」辦理進版。
    3. 建立高風險作業標準及管制機制,安全檢查表單量化並落實檢查;施工安全圖說之建立及按圖施作查核機制。
    4. 落實每日安全循環(工具箱會議、聯合檢查及收工檢討會議),危害告知結合勤前教育訓練。
